Uspješno završen rekordni, 34. gorivni ciklus u NE Krško

Autor: B.L. Objavljeno: 25.09.2025. 🕜 16:00 Lokacija: Krško (Slovenija)
  • Pogled na postrojenja NE Krško (izvornik: GEN Energija, 2023.)

• NE Krško, GEN Energija, nuklearne elektrane
    Izvor: GEN Energija

Sada je na redu redovni remont koji je ključan za nastavak sigurnog, stabilnog i pouzdanog rada elektrane

Nakon gotovo godinu i pol ili 511 kalendarskih dana neprekidnog rada NE Krško je s izvrsnim rezultatima završila svoj 34. gorivni ciklus. U tom je razdoblju nuklearna elektrana u slovensko-hrvatskom vlasništvu u elektroenergetske sustave obje zemlje isporučila više od 8,51 milijardi kW h iskougljične električne energije. Time je ujedno premašena planirana proizvodnja, a treba naglasiti da je cijelo to vrijeme elektrana bila 100% dostupna i učinkovita, unatoč neprekidnom radu na punoj snazi. To potvrđuje njezinu tehničku izvrsnost, pouzdanost i odgovorno vođenje i upravljanje, ali i nezamjenjivu ulogu u osiguravanju energetske neovisnosti Slovenije i Hrvatske.

Konferencija za medije zaključila je 34. gorivni ciklus i ujedno označila početak remonta (foto: B.L.)

U skladu s time 28. rujna 2025. godine započinje redovni remont elektrane koji je ključan za ostvarivanje njezinog sigurnog, stabilnog i pouzdanog rada u novom gorivnom ciklusu, ali i do kraja procijenjenog vijeka trajanja, tj. 2043. godine. Tijekom remonta provest će se opsežni radovi na održavanju i tehnološkoj nadogradnji sustava, ali i zamjena dijela nuklearnog goriva.

Kako su na prigodnoj konferenciji za novinare pojasnili članovi Uprave elektrane, Gorazd Pfeifer i Saša Medaković, osim najavljenog remonta, radovi na elektrani ove godine već su uključili ugradnju dodatne zaštite od tuče, ali i udara munje. Tako su sada od tuče dodatno zaštićeni rashladni sustav dizelskih generatora 1, 2 i 3 i rashladne jedinice pomoćne i glavne komandne sobe. Uz to, završeni su i radovi na nadogradnju sustava gromobranske zaštite. Time je elektrana postala prva u Europi koja ima zaštitu od munje do jakosti struje 400 kA.



Opsežni radovi na remontu

Spomenuti redovni remont postrojenja trebao bi trajati oko mjesec dana, a ponovna sinkronizacija s elektroenergetskom mrežom očekuje se potkraj listopada. Remontni radovi će se izvoditi 24 h/d, svih sedam dana u tjednu. Očekuje se da će se pri tome provesti više od 4200 radnih naloga i gotovo 33 000 aktivnosti, što uključuje zamjenu 56 gorivna elemenata, preventivno održavanje tehnološke opreme, pregled stanja tehnoloških konstrukcija i provjeru tlačnih pregrada.

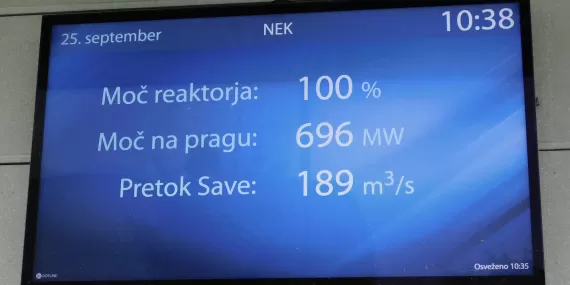

Neki od pokazatelja rada elektrane (foto: B.L.)

Uz to, provest će se remont niskotlačne turbine br. 2, pregled sva četiri regulacijska ventila visokotlačne turbine, remonti sve tri crpke na sustavu drenaže sekundarnih grijača i sve tri kondenzatorske crpke, zamjena čeličnih užadi na polarnom dizalu u kontejmentu, remont motornog spojnog ventila na sustavu hlađenja komponenti, servis i ispitivanje sigurnosnih ventila na glavnim parovodima, zamjena brtvenih paketa na reaktorskim crpkama, vizualni pregled sekundarnih struktura parogeneratora, vizualne inspekcije penetracija i površine reaktorske glave, instrumentacijskih penetracija na donjem dijelu reaktorske posude, zamjene 220 V baterijskog paketa i segmenata ventilacijskih kanala u reaktorskoj zgradi i zamjena i modernizacija rasvjete u reaktorskoj zgradi.

Također će biti izvedeno 20 ključnih modifikacija kao što su, između ostaloga, zamjena središnjeg alarmnog sustava u glavnoj komandnoj sobi i lokalnih alarmnih sustava, prva faza zamjene i nadogradnje procesnog računalnog sustava, nadogradnje sustava za pripremu tehnološke vode i sustava čišćenja na crpilištu sigurnosne opskrbne vode i zamjena izvršnih releja u izlaznim ormarima.

Ukupna vrijednost tih radova, kako je napomenuto na konferenciji za medije, iznosi 80 - 100 milijuna eura, a u njima će sudjelovati više od 1000 djelatnika elektrane i vanjskih izvođača. Nadzirat će ih URSJV, nadležno slovensko tijelo za nuklearnu sigurnost i pratiti ovlaštene organizacije.



Neki od ključnih podataka o radu elektrane u 34. gorivnom ciklusu

Kao što je spomenuto, proizvodnja električne energije u elektrani u upravo završenom gorivnom ciklusu iznosila je 8514,5 GW h, čime su zadovoljene potrebe za električnom energijom za više od 2,1 mil. slovenskih i hrvatskih kućanstava u jednoj godini. To ujedno znači smanjenje ekvivalentnih emisija ugljikovog dioksida (u odnosu na proizvodnju u termoelektranama na fosilna goriva) za više od 3,4 mil. t. Snaga elektrane na pragu cijelo je to vrijeme iznosila 700 MW, što znači 100% dostupnost.

Prije konferencije za medije omogućen je kraći stručni obilazak postrojenja (foto: M.L.)
