Nakon što je završila sezona grijanja 2024./2025. HEP Toplinarstvo nastavlja s radovima na projektu 'Revitalizacija vrelovodne mreže na području grada Zagreba'. Riječ je o projektu koji se sufinancirana bespovratnim sredstvima Europske unije, a obuhvaća zamjenu gotovo 1/3 dotrajale zagrebačke vrelovodne mreže. Provodi se s ciljem povećanja energetske učinkovitosti toplinarskog sustava i pouzdanosti opskrbe toplinskom energijom krajnjih kupaca. Uz to, provest će se i radovi povećanja kapaciteta, odnosno opsega magistralnog vrelovoda za zapadni dio Zagreba, koji će omogućiti stabilnost opskrbe tog dijela grada.
Taj je projekt najveći u povijesti zagrebačkog toplinarskog sustava. U prvoj fazi, 2021. - 2023. godine, uspješno je zamijenjeno 40,8 km najstarijih i najugroženijih dijelova vrelovodne mreže, što podrazumijeva ukupno 81,6 km vrelovodnih cijevi (jer je cjevovod dvosmjeran). U drugoj fazi, koja je započela 2024. godine, do sada je zamijenjeno 12,3 km vrelovoda, što predstavlja ukupno 24,6 km vrelovodnih cijevi. Ostatak dotrajalih vrelovoda, koji su dio druge faze, u duljini od 11,7 km, odnosno 23,4 km cijevi, planira se zamijeniti ove godine.

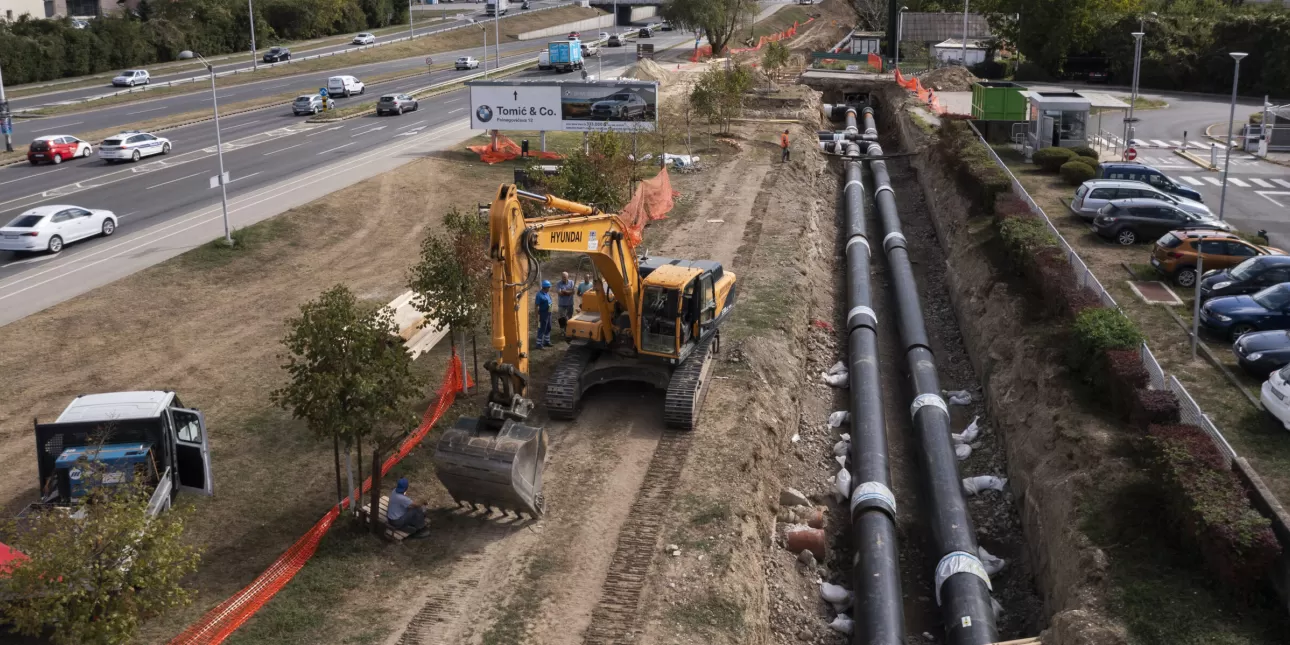

Najveći dio postojeće vrelovodne mreže zagrebačkog toplinarskog sustava izgrađen je danas zastarjelom tehnologijom zbog čega su vrelovodi podložni vanjskim utjecajima, što pogoduje propadanju cijevi i nastanku korozije i dovodi do povećanih toplinskih gubitaka, puknuća cijevi i prekida opskrbe. U zamjeni zagrebačke vrelovodne mreže sada se koristi najmodernija tehnologija beskanalnog polaganja predizoliranih cijevi, čime će se povećati sigurnost opskrbe i smanjiti toplinski gubici.
Uz revitalizaciju vrelovodne mreže, ove će se godine provesti radovi povećanja kapaciteta magistralnog vrelovoda za zapadni dio Zagreba. Ti će radovi omogućiti kvalitetniju isporuku topline krajnjim kupcima, ali i spajanje novih zgrada na toplinarski sustav. Radovi će se provoditi u naseljima Španskom, Jarunu, Srednjacima, Staglišću, Voltinom, Trešnjevci (staroj), Vrbiku, Krugama, Borovju, Savici, Dugavama i Sopotu, a zbog radova će krajnji kupci u tim i okolnim naseljima povremeno ostajati bez opskrbe toplom vodom, stoji u objavi HEP-a.
